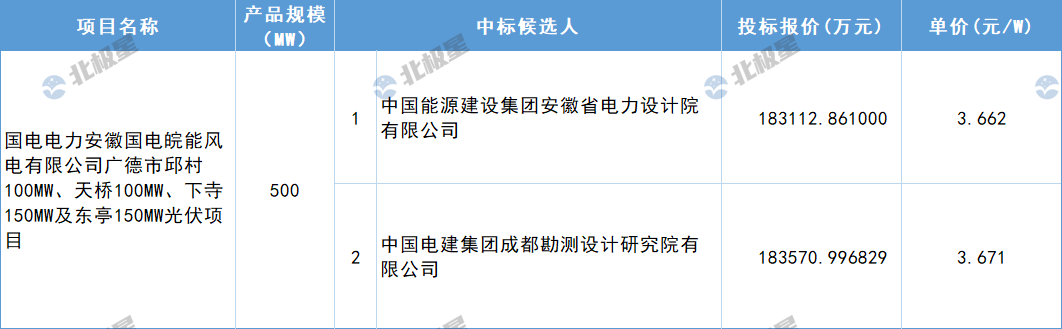

4月21日,国电电力安徽国电皖能风电有限公司广德市邱村100MW、天桥100MW、下寺150MW及东亭150MW光伏项目EPC总承包公开招标中标候选人公示,第一中标候选人为中国能源建设集团安徽省电力设计院有限公司,单价3.662元/W。

招标公告显示,广德市邱村100MW、天桥100MW、下寺150MW及东亭150MW光伏项目EPC总承包工程包括但不限于以下内容:光伏区、送出线路工程及220kV升压站:工程勘察及设计,设备材料采购供货,按设计图纸进行工程施工,场地协调(光伏场区内所有相关协调、升压站土地协调等),项目手续办理等。具体工作内容包括但不限于:并网光伏发电、场地平整边坡治理、给排水工程、红线范围防汛及排涝工程、检修及运输道路、施工临建设施、环境保护和水土保持设施、安全附属设施等整个工程项目的工程勘测设计及相关评审、设备及材料采购、制造、供货、运输及储存、外购土方及运输、土建、安装、试验及检查测试、并网试验、系统调试、涉网配合调试、试运行、消缺、培训、竣工验收和最终交付投产、保修和售后服务等,同时也包括所有必要的材料、备品备件、专用工具、消耗品以及相关的技术资料等;工程验收(包含水保、安全设施、环保、消防、职业卫生、档案等各项专项验收和竣工验收),生产调试,项目竣工验收,高标准达标投产,移交以及质保期内的服务等。
特别提醒事项:
投标人全权负责土地的租赁和交付工作,并与土地所属的权属方对接完成施工土地的青苗补偿工作及其他所有要求,投标人负责缴纳建设期土地租赁费。投标人须在投标文件“8.承包人实施计划”中的“(二)总体实施方案”中按照招标文件规定的格式承诺以下内容:“投标人在合同签订后30个工作日内,取得全部项目工程建设施工许可证,并完成项目升压站所需的临时用地的租赁手续;在合同签订后30个日历天内,完成项目全容量建设所需的全部土地租赁合同签约交付工作,并确保用地手续合法合规。”若在承诺时间范围内未完成视为违约行为。
计划工期:540天。
